在“五一”国际劳动节期间,国内抽水蓄能工程迎来重要进展——浙江松阳抽水蓄能电站1号引水竖井定向孔实现精准贯通,上水库与地下厂房正式连通。

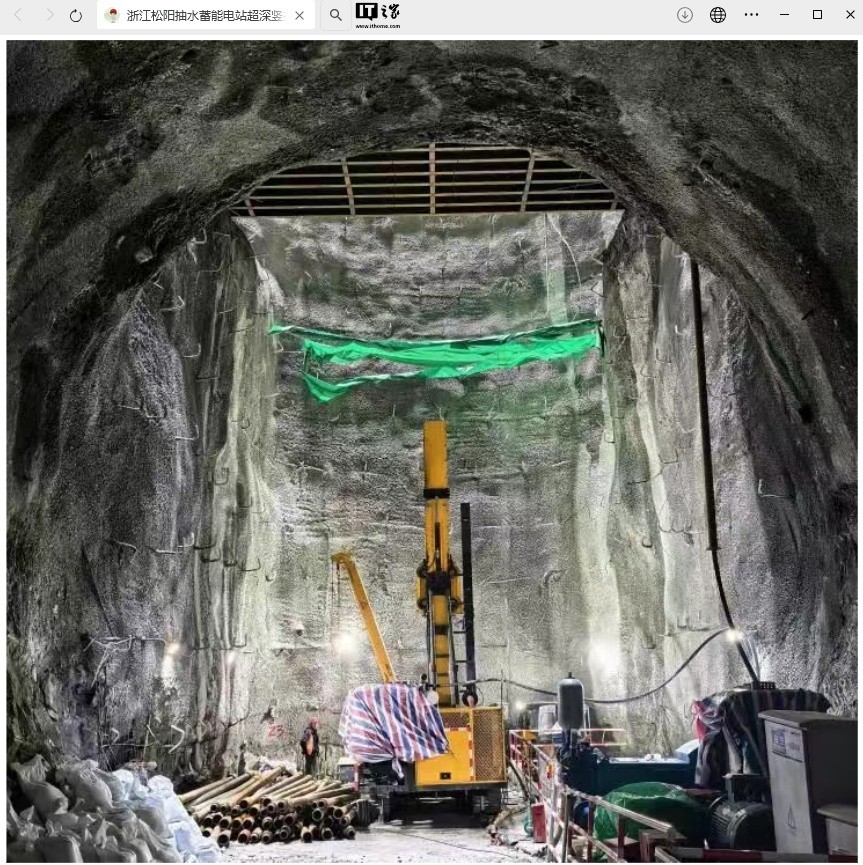

据介绍,定向孔的钻孔精度是竖井施工成功的关键环节。为确保作业顺利推进,三峡建工所属松阳抽蓄公司在项目启动前进行了充分准备,结合多个类似工程经验及地质勘察资料,制定出应对各类不利条件的方案。施工过程中,团队对定向钻机参数进行了动态精确调整,在半个月时间内完成了516米的定向孔钻设,最高单日进尺达到85.5米,未出现卡钻、断杆等问题。同时,通过应用随钻测斜技术,实时监测并纠正钻孔偏差,最终铅直度偏差仅为11.2厘米,偏斜率低至0.22‰,整体水平处于行业前列。
此次引水竖井定向孔的精准贯通,标志着松阳抽蓄电站超深竖井施工取得关键突破,为后续采用掘进机进行全断面高效扩挖创造了良好条件。
